Ekologiczne

Elektrownia Jaworzno III, Budowa III ciągu odsiarczania dla bloków

Termin realizacji: 14 miesięcy

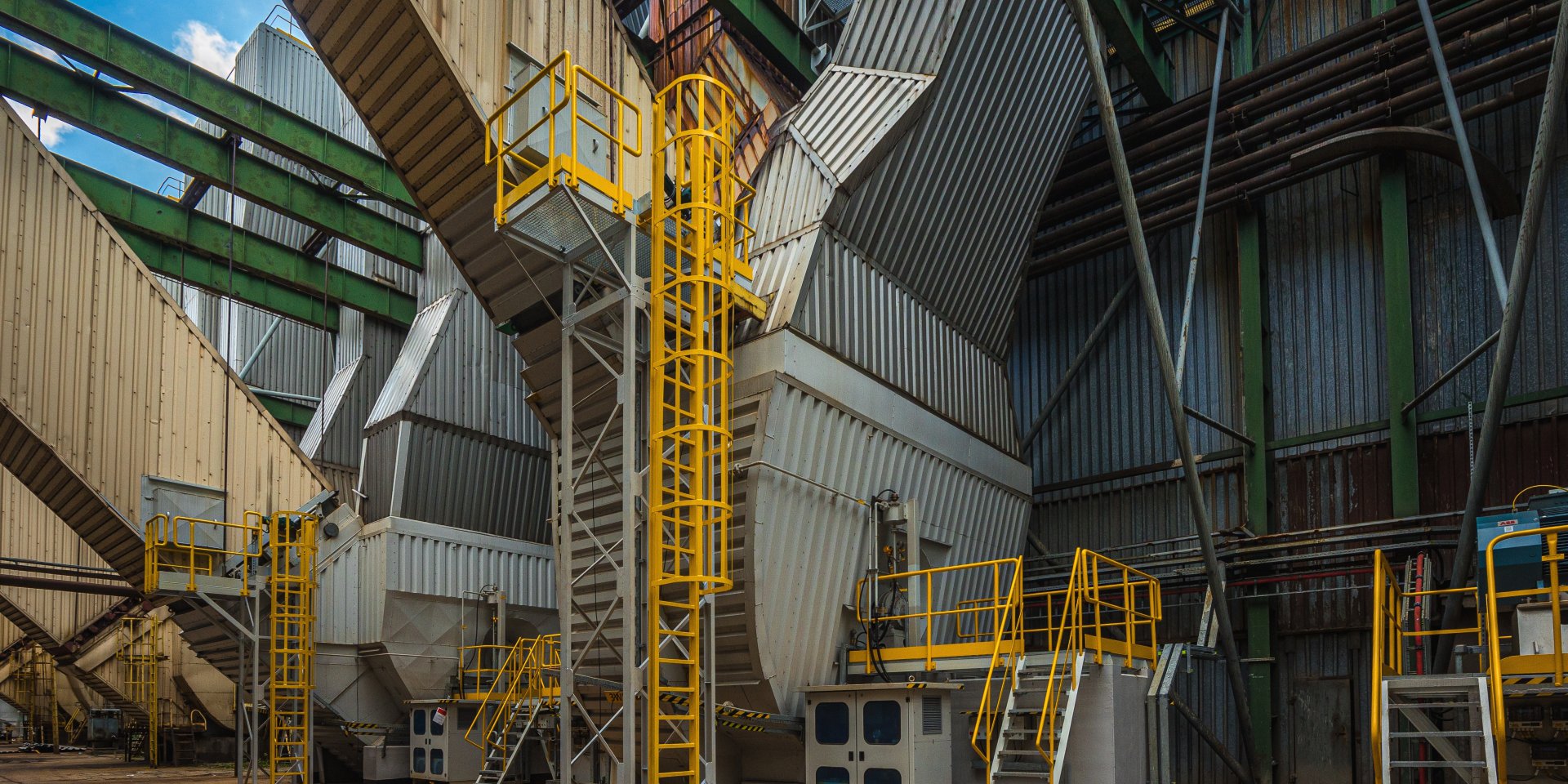

Zakres prac: Dostawa i montaż kompletnych kanałów spalin surowych w ilosci 1076 ton.
Terminy realizacji: rozpoczęcie maj 2007,
zakończenie: czerwiec 2008.
